泄爆墙,防爆墙,防爆门生产施工厂家河北柏德建筑工程有限公司光临!

防爆墙
    防爆墙生产厂家
    你的当前位置:网站首页 >> 新闻动态 > 产品知识

    相关动态资讯

    荆州石化泄爆墙原材料装车发货现场

    来源:河北柏德建筑      添加时间:2020-10-21 10:58:25      本页关键词:泄爆墙厂家,泄爆墙安装,泄爆墙做法,泄爆墙施工

    泄爆墙厂家连夜生产赶集装车发货湖北荆州施工现场,工人们达成顺利交付使用工期,保证不耽误工期正常施工安装中,确保没个环节不会有任何误差,正常顺利完工.

     泄爆墙操作工艺:

      1.工艺的流程轻隔墙放线安装沿顶龙骨和沿地龙骨竖向龙骨分档安装竖向龙骨安装横向龙骨卡档一侧泄压板保温材料填充另一侧泄压板施工缝隙做法面层施工。

      2.放线:依据设计工程图,在已做好的地面或地枕带上,放出隔墙位置线。窗门洞口边框线,并放好顶龙骨位置边线。

      3.安装门洞口框:放线后按设计,先将隔墙的门洞口框安装完成。

    泄爆墙

    4.安装沿顶龙骨和沿地龙骨:按已放好的隔墙位置线,按线安装顶龙骨和地龙骨,用射钉固定于主体上,其射钉钉距为600mm

      5.泄爆墙竖龙骨分档:依据隔墙放线门洞口位置,在安装顶地龙骨后,按泄压板的规格1220mm板宽,分档规格尺寸为612mm,不足模数的分档应避开门洞框边第一块罩面板位置,使破边罩面板不在靠洞框处。

      6.安装龙骨:按分档位置安装竖龙骨,竖龙骨上下两端插入沿顶龙骨及沿地龙骨,调节垂直及定位精确后,用抽芯铆钉固定;靠墙.柱边龙骨用射钉或木螺丝与墙.柱固定,钉距为1000mm

      7.安装横向卡档龙骨:依据设计要求,隔墙高度大于3m时应加横向卡档龙骨,采用抽芯铆钉或螺栓固定。

      8.泄爆墙安装罩面板:

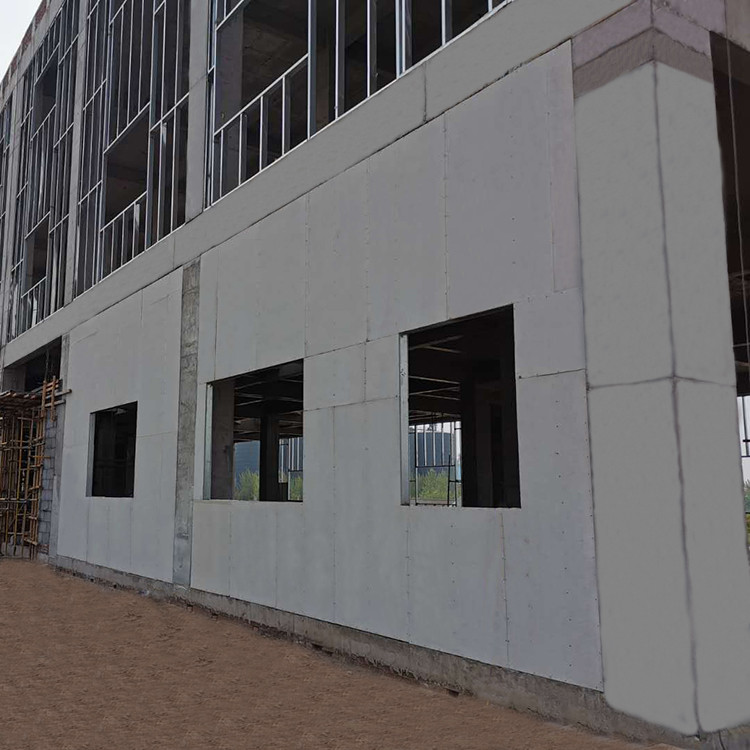

    泄爆墙

    (1)检查龙骨安装质量.门洞口框是不是相符设计及结构要求,龙骨距离是不是相符泄压板宽度的模数。

      (2)安装一侧的泄压板,从屋门口处开始,无门洞口的墙体由墙的一端开始,泄压板一般用自攻螺钉固定,板边钉距为200mm,板中距离为300mm,螺钉距泄压板边缘的间距不得小于10mm,也不得大于16mm,自攻螺钉固定时,泄压板必须与龙骨紧靠。

      (3)安装墙体内电管.电盒和电箱设备。

      (4)安装墙体内防火.隔音.防潮填充材料,与另一侧泄压板同时进行安装填入。

      (5)安装墙体另一侧泄压板:安装手段同第一侧泄压板,其缝隙应与第一侧板面错开。

      (6)安装泄压板:第二层板的固定手段与第一层共同,但第三层板的缝隙与第一层错开,不能与第一层的缝隙落在同一龙骨上。

      9.泄爆墙缝隙做法:泄压板缝隙做法有3种形式,即平缝.凹缝和压条缝.可按以下程序处理

      (1)刮嵌缝腻子:刮嵌缝腻子前先将缝隙内浮土清理除去干净,用小刮刀把腻子嵌入缝,与板面填实刮平。

      (2)粘贴拉结带:待嵌缝腻子固化原形即行粘贴拉接材料,先在缝隙上薄刮一层稠度较稀的胶状腻子,厚度为1mm,宽度为拉结带宽,随即粘贴接结带,用中刮刀从上而下一个方向刮平压料,赶出胶腻子与接结带之间的气泡。

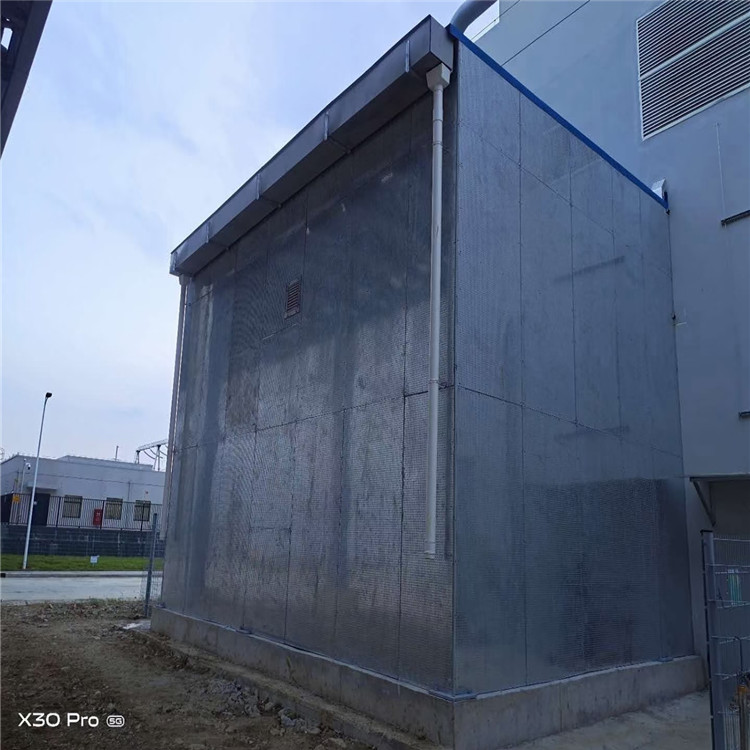

    泄爆墙

     (3)刮中层腻子:拉结带粘贴后,马上在上面再刮一层比拉结带宽80mm左右厚度约1mm的中层腻子,使拉结带埋入这层腻子中。

      (4)找平腻子:用大刮刀将腻子填满楔形槽与板抹平。

      10.泄爆墙墙壁装饰:泄压板墙壁,依据设计要求,可做各类饰面。

      (1)技术准备:成立施工项目部,组织本项目工程技术人员熟悉墙板系统图纸,了解本工程的结构特点及工程做法,有问题及时与设计人员沟通。

      (2)现场准备: 安装人员进场后及时与甲方、业主、监理进行接洽,了解工程的实际进展,提交监理、业主所需的资料,办理相关施工证件和现场证件。熟悉相关文件,及监理、业主的项目管理程序,施工时严格执行管理程序。生活区以及材料库规划及布置:根据甲方提供的生活区以及材料区位置,进行相应的布置。现场水电:依据甲方提供的现场临时水电位置的接驳点,把水电引到所需位置。
